薬局の
調剤薬局の内装工事は、スケルトンから坪45万〜60万円・20坪で900万〜1,200万円が目安(調剤機器は別に600万〜1,000万円)。対応できる会社を事務局が1社ずつ確認してご紹介します。現地調査・見積・設計の費用は紹介先へご確認ください。
調剤薬局の内装工事は、スケルトンから坪45万〜60万円、20坪で900万〜1,200万円が目安です。店舗デザイン会社の公表価格(坪30万〜60万円)の真ん中から上。
- 設計と予備費まで:設計を別の会社に頼むときの合計(設計は内装工事の10〜20%・予備費は10〜15%)。居抜き・改装は坪35万〜50万円で同じように足します。調剤機器(新品600万〜1,000万円)は別で、20坪のスケルトンに足すと約1,689万〜
2,656万円。 - 広さの基準:薬局全体おおむね19.8㎡以上・調剤室6.6㎡以上(省令)。2人で調剤するなら9.9㎡以上が望ましいとする自治体も。測り方を見る →
この業種の施工デザイン事例
新星薬局桜台店(桜台・東京)施工:サンリット建設(DESIGN STUDIO TEMPO)|公式の事例

薬局の内装予算は、施工する範囲と、別途導入する調剤機器・什器を分けて組みます。このページでは、公表価格の範囲と内訳、設計と予備費まで入れた総額の計算、流用できる設備、無菌製剤処理への対応、調剤室の基準と測り方、外観と入口、各社の公開事例10件の写真、契約前に確認する図面と見積書を整理します。

公開日:2024年6月1日|更新日:2026年10月12日|編集:店舗内装ドットコム編集部
目次(全21章)を開く
- 面積・人数・工事・設備を分けて予算を決める
- 内装工事の坪単価|公開価格と含む範囲を比較
- 【最重要】薬機法の構造設備基準と費用
- 設備・什器の費用|分包機・レセコン・調剤台・保冷庫・無菌設備
- 業態別の見積条件と坪数別の計算例
- 【無料】内装工事と機器の費用の計算機(内訳つき)
- 見積内訳の読み方と見落としがちな追加費用
- 写真と図解で見る薬局の内装(各社公式サイトの公開事例1件・業態別レイアウト3種)
- 公開事例の写真で見る「費用がかかる場所」(14枚)
- 服薬指導カウンター・待合・プライバシー──”声”の設計と個室相談室の投資判断
- 認定薬局・オンライン資格確認・電子処方箋の設計条件
- 物件・居抜き・立地|流用範囲と工事・退去の条件
- 賢いコストダウンの考え方
- 資金調達(融資を中心に)と採算・ランニングコスト
- 工期と開業フロー・必要な許認可(薬局開設許可・保険薬局指定・保健所・消防)
- 内装の世界観──清潔感・カフェ風・木質感、業態と客層で選ぶ
- 調剤薬局に強い内装業者の選び方
- ありがちな失敗パターンと教訓
- 開業前チェックリスト
- よくある質問(FAQ)
- 関連ガイドと次の一手──対応できる会社の紹介を受けて、同じ条件で相談する
面積・人数・工事・設備を分けて予算を決める
予算は、①薬局全体と調剤室の面積、②今回施工する範囲(スケルトンか居抜きか)、③調剤機器の買い方の3つで決まります。処方箋の枚数だけでは坪数も費用も決まりません。患者の滞在、同時勤務人数、機器、在庫、相談・バックヤードの配置を図面に落とし、人数は省令の式で、工事と設備は見積もりの範囲で分けます。
面積の基準は「薬局全体」と「調剤室」で別
薬局等構造設備規則第1条では薬局全体おおむね19.8㎡以上、調剤室6.6㎡以上を分けています。待合を調剤室の6.6㎡に足し込みません。測り方(壁の内側)と人数ごとの目安は調剤室の面積の測り方へ。
発注前に知らないと損をする順(物件→面積→機器→動線→窓口→外観→見積)
薬局の内装は、後から変えると高くつく物から先に決めます。上から順に、物件の契約と設計の前に確かめます。
- 物件の工事の条件:ビル側が指定する業者の工事(B工事)や、夜間・休館日しか工事できない物件は、選べる範囲と工事費が先に決まります(物件・居抜き・立地)。
- 薬局全体と調剤室の面積:壁の内側(内法)で測り、東京都の基準では事務室・更衣室・便所などは薬局の面積に入れません。図面で保健所などへ事前相談します(測り方)。
- 機器のリスト:分包機・監査・レセコン・保冷庫(ドラッグストアなら陳列棚・冷蔵ケース・レジ)の機種と寸法で、電源・給排水・調剤室の広さが変わります(機器の価格)。
- 動線:受付→待合→投薬の患者の動きと、調剤→監査→投薬のスタッフの動きが、投薬の手前で交差しない配置にします(レイアウトの例)。
- 相談窓口と待合:声と視線が漏れにくい距離・向き・仕切りを決めます(服薬指導とプライバシー)。
- 外観と入口:外から薬局と分かること(省令)と、入口の段差・手すりを決めます(外観・看板と入口)。
- 見積の範囲:設計料・予備費・税・機器を、同じ条件でそろえて比べます(確かめる5点)。
人数の基準と配置計画も分ける
薬局の業務体制を定める省令第1条の員数は、前年の一日平均処方箋数を40で割り、端数を切り上げ、最低1人とする基準です(1日平均40枚なら1人、80枚なら2人、100枚なら3人)。
眼科・耳鼻咽喉科・歯科の処方箋の数え方と、人数を決めるときの注意を開く
眼科・耳鼻咽喉科・歯科の処方箋は3分の2として集計し、前年の実績がない場合や3か月未満の場合は推定数を用います。目標の一日枚数をそのまま使って人数を確定せず、勤務時間・業務内容・同時勤務人数を別に確認します。
工事の範囲
施工面積、区画、カウンター、床壁天井、電気・給排水・空調、設計を揃えます。
設備の調達
工事見積に含む、別途購入、流用、リース、未定を1品目ずつ決めます。
開局までの資金
物件取得、在庫、運転資金、予備費、税は工事・設備の小計と分けて確認します。
決める順の1〜7を、決まっている所まで書いて無料で相談する →
内装工事の坪単価|公開価格と含む範囲を比較
調剤薬局の内装工事は、スケルトンから坪45万〜60万円(20坪で900万〜1,200万円)で見ておくと不足しにくい額です。公表の坪単価が会社によって坪20万〜80万円と違うのは、主に含む工事の範囲が違うためです(同じ範囲でも仕様と地域で変わります)。下の表で、何が入った金額かをそろえて比べます。
公開価格を比べるときの範囲(金額の地図)
このページの目安(坪45万〜60万円)は、設計まで含むIDEALの公表価格の真ん中から上で、設計を別に払う北島・MIRIXの工事の帯の中にもあります。面積が小さい店やデザインにこだわる店は、坪単価が上がります(秀建・北島)。
設計を施工と別の会社に頼むなら、この工事費に設計料(工事費の10〜20%・MIRIX・北島)を足し、工事を始めてから分かる補修などへの備えに、内装工事と設計を足した額の10〜15%の予備費(KIHAKU・RAWMAN)も見ておくと、20坪のスケルトンで約1,089万〜1,656万円です(消費税を足す前・調剤機器は別)。
調剤薬局の坪単価の比較
秀建公開20〜30万円/坪
IDEAL公開30〜60万円/坪
まず見ておく帯(IDEALの真ん中から上)45〜60万円/坪
公表の値は、何が入った金額か・税込か税抜かを確かめます。坪単価×坪数で総額の幅を出します。
10〜15坪の小さな薬局:施工会社1社の公開事例5件は、総施工費330万〜570万円(坪29.2万〜38.0万円)。既存の設備を使った例を含み、一覧に調剤機器の記載はなく、上の帯より低く出ています。
5件の広さと総施工費を見る
出典:MEDICAL FACTORY(株式会社リーディングファクトリー)の調剤薬局の施工事例(年と税の記載なし。各事例の内訳の和は総施工費と一致。坪あたりは総施工費÷坪数の計算)。
出典と、坪単価の読み方を見る
薬局の内装費は、施工面積・仕様・設備・物件の状態で変わります。法令に適合するかは設計の条件であり、高い単価を選べば許可が取れるという関係ではありません。秀建は、最低限の基準を満たす内装工事なら坪20万〜30万円が目安とし、延床面積が小さい場合やデザインにこだわる場合は坪単価が高くなる、調剤薬局は専用の什器類が必要で価格が高い、変動要素が多いため坪単価で判断するのはあまりおすすめできず、延床面積×坪単価で安易に計算すると見積もりで予算を超えることもある、早い段階でなるべく精度の高い概算見積もりを取ることが大切、としています。北島建築設計事務所も、同じ用途でも面積が広いと単価は安く、小さいと高くなるとしています。公開価格の確認日:2026年10月10日。税込か税抜か、個別の機器が入っているかが書かれていない金額は、税込の総額に直していません。範囲の違う坪単価を並べて安さや法令に合うかを決めず、仕様と明細をそろえます。出典:秀建(調剤薬局に必要な広さと内装施工費用・2024年1月30日掲載)・IDEAL(株式会社TRUST)(薬局の内装をデザインする際のポイント・2023年10月掲載。坪単価30万〜60万円程度・10坪のスケルトン物件で300万〜600万円程度)・北島建築設計事務所(2015年4月公開・2026年8月更新〔数字を更新したかの記載なし〕。調剤薬局 40〜60万円/坪・設計監理料は工事費の10〜20%が目安)・MIRIX(千代田区の薬局の記事)(スケルトン工事 1坪あたり40万〜80万円・20坪の新規開業なら800万〜1,600万円程度・調剤機器や自動分包機、業務システム導入などは別途)・中小企業基盤整備機構 J-Net21「調剤薬局」(店舗面積100平米程度の必要資金例で調剤機器類600万円・2019年11月)・辻・本郷NAVI(税理士法人)(小規模〔20〜30坪程度〕の開業資金2,000万〜3,000万円・2026年7月)。設計料:MIRIX(千代田区の薬局の記事)「デザイン設計費:総工費の10~20%程度」・北島建築設計事務所「設計監理料は、工事費の10~20%を目安」。予備費:KIHAKU(店舗内装工事費用の記事)「予算の10〜15%程度を予備費として計上しておくのが一般的」・RAWMAN(飲食店の開業資金の記事)「見積もり金額の10〜15%の予備費を確保」(飲食店の開業の記事の目安)。20坪の欄は公表の坪単価×20坪の計算で、見積もりではありません。設計と予備費の行は、内装工事に設計(別の会社)を足し、その和に予備費を掛けた計算です。
調剤薬局とドラッグストアの違い
調剤薬局は調剤・保管・交付・相談の計画、ドラッグストアは売場の陳列・補充・レジの計画が費用を決めます。調剤を併設するなら、薬局部分と物販部分を分けて見積もります。
調剤をしない店舗販売業は、面積おおむね13.2㎡以上・陳列と交付の場所60ルクス以上で、調剤室の基準はありません(薬局等構造設備規則第2条)。2026年5月1日から、一部の成分を含む医薬品(指定濫用防止医薬品)の陳列に決まりが加わり、棚の配置とカウンターの位置で工事が変わります。
指定濫用防止医薬品の陳列の決まりと、調剤併設・フランチャイズの注意を開く
調剤を併設する場合は薬局部分と物販部分の施工面積・設備・許可の対象を分けます。分包機が全薬局で法定必須という意味ではなく、扱う業務と機器を確認します。
2026年5月1日から、エフェドリン・コデインなど8成分を含む製剤(外用剤を除く)を「指定濫用防止医薬品」として陳列するときは、情報を提供する設備から7m以内に置いて薬剤師か登録販売者を続けて配置するか、陳列設備から1.2m以内に入れない措置・ガラスケース・鍵付きの陳列設備のどれかが要ります(千代田区の案内)。この陳列の決まりは、第二類・第三類医薬品にあたる指定濫用防止医薬品が対象とされています(要指導・第一類はそれぞれの区分の決まり)。図面の段階で所管に確かめます。
フランチャイズは本部指定の仕様に従う必要があり、自由度が低くなる傾向です(J-Net21)。
出典を見る
中小企業基盤整備機構 J-Net21「ドラッグストア」(2026年4月15日。個人開業・調剤併設なしの小規模店舗〔神奈川県川崎市の商店街店舗1F・約20坪〕の例:内外装工事費 約200万〜600万円〔内外装工事・電気工事・看板設置など〕・什器・備品費 約200万〜400万円〔陳列棚・冷蔵ケース・レジ・POSシステム・パソコンなど〕・開業資金の合計 約1,110万〜1,960万円)・MIRIX(墨田区の薬店・ドラッグストアの記事)(小規模店舗〔10〜30㎡〕200万〜500万円・中規模〔30〜100㎡〕400万〜1,000万円・大規模〔100㎡以上〕1,000万〜3,000万円・部分改装50万〜200万円)・薬局等構造設備規則(e-Gov 法令検索)(第2条・2026年5月1日施行の指定濫用防止医薬品の陳列の規定)・千代田区のリーフレット(指定濫用防止医薬品)(8成分・陳列の方法)。
薬局の
調剤薬局の内装工事は、スケルトンから坪45万〜60万円・20坪で900万〜1,200万円が目安(調剤機器は別に600万〜1,000万円)。対応できる会社を事務局が1社ずつ確認してご紹介します。現地調査・見積・設計の費用は紹介先へご確認ください。
【最重要】薬機法の構造設備基準と費用
薬機法に基づく国の省令(薬局等構造設備規則)では、薬局全体はおおむね19.8㎡以上、調剤室は6.6㎡以上、調剤台の上は120ルクス以上の明るさが要ります。測り方(壁の内側)や調剤室の形・人数ごとの広さは都道府県などの基準によるため、図面で所管に事前相談します。
国の基準:主な確認点
面積薬局全体おおむね19.8㎡以上。その中の調剤室6.6㎡以上。
区画・照度他の場所との区別・進入対策。調剤台120/陳列・交付60ルクス以上。
保管設備冷暗貯蔵・鍵のかかる貯蔵設備を確認。
面積だけで許可は決まらない。換気・配置等も図面で所管へ相談。
省令の条文の中身(明るさ・換気・貯蔵・天井と床・閉鎖)と、図面で確かめることを開く
調剤薬局の費用を理解するうえで最も重要なのが、薬機法(医薬品医療機器等法)に基づく「構造設備基準」です。薬機法第5条は、薬局の構造設備が厚生労働省令の基準に適合しないときは、開設の許可を与えないことができるとしています。一般の物販店にはない、調剤薬局ならではのコスト要因です。
国の薬局等構造設備規則第一条では、薬局全体はおおむね19.8㎡以上、調剤室は6.6㎡以上です。調剤室の6.6㎡に待合を合算しません。調剤台上120ルクス以上、医薬品の陳列・交付場所60ルクス以上の明るさ、十分な換気、冷暗貯蔵設備、鍵のかかる貯蔵設備等も求められます。外から薬局と分かる構造、調剤室の天井と床(板張り・コンクリートなど)も条文にあります。調剤室は患者等が進入できない措置を講じ、薬剤師不在時間がある場合は閉鎖できる構造にします。間口・奥行きや内寸での面積算定は下の調剤室の面積の測り方のとおり所管の基準で確認し、冷蔵庫の温度記録・警報等は扱う医薬品の保存条件と運用に合わせて選びます。
面積の数字を満たすことと、薬局の業務を適切に行えることは別の確認です。調剤室の区画、作業通路、機器の扉の開閉、監査・投薬の動線を図面で確かめます。薬剤師の増員や機器の更新を予定する場合も、その配置と同時作業を想定してください。薬局全体の面積と調剤室の面積は別々に記載し、契約・着工前に所管へ図面を持参して相談すると、完成後の変更を減らせます。
薬局全体おおむね19.8㎡以上・調剤室6.6㎡以上などの構造設備基準を確認したうえで、処方箋の応需計画、同時に働く人数、待合、投薬カウンター、在庫に必要な区画を図面に落とします。
調剤室の面積の測り方と、人数ごとの目安
調剤室は6.6㎡以上(国の省令)ですが、測り方と人数ごとの広さは都道府県などの基準で確かめます。東京都などは、壁の内側(内法)で測り、調剤に当たる薬剤師が2人なら9.9㎡以上を望ましいとしています。
- 測り方(調べ方):調剤室面積も薬局全体の面積も、内法(壁の内側の寸法)で測ります(東京都・大田区。大阪市・千葉市・千代田区も内のり・内寸)。待合や通路の面積は調剤室に足しません。
- 形:間口と奥行きがそれぞれ約1.3m以上ある部分で6.6㎡以上を確保します(東京都・大田区・葛飾区の指導基準。大阪市は審査基準で奥行きと幅をおおむね1.3m以上)。
天井の高さ・「おおむね19.8㎡」・待合・ガラス窓(透視面)の基準(東京都・大阪市の例)を開く
- 天井と区画:天井は床から2.1m以上(東京都。大阪市はおおむね2.1m)。床から天井まで壁などで区切り、出入口に扉、「調剤室」の表示、調剤用の給排水(大阪市)。
- 「おおむね19.8㎡」:「おおむね」は基準面積の10%以内の減=17.82㎡までです(東京都・大田区)。事務室・更衣室・便所などの付属設備は薬局の面積に入れません(東京都)。待合は別に6.6㎡以上(東京都・葛飾区の指導基準)。
- 透視面:待合から調剤室が見えるガラスを、たて約1m以上・横約1.3m以上、底辺は待合の床から約0.9m以内に(東京都・大田区)。大阪市は床から約1m〜1.8mの範囲で、横は待合に面した壁の幅のおおむね2分の1以上です。
千葉市は新規の許可の申請前に事前相談が必要と案内しています。所在地の都道府県・保健所設置市・特別区の基準を確かめてください。
平面図に各室の内法の寸法と面積の計算を書き、設計を変えられる段階で所管(保健所など)へ持って相談します。基準は自治体の例で、全国一律ではありません。調剤室の造作や機器の置き方は調剤設備・無菌調製室・什器の費用と選び方で。
出典を見る
東京都薬局等許可審査基準(令和3年8月1日。「イ 薬局の面積は、内法により測定する。」「ウ 天井の高さは、床面から2.1メートル以上あること。」「ア 「おおむね」とは、基準面積の10パーセント以内の減をいう。」「※ 付属設備の面積は、薬局の面積には含めない。」「ア 6.6平方メートル以上の待合に供する場所」・指導基準「イ 調剤室は、間口及び奥行きがそれぞれ約1.3メ-トル以上の部分で6.6平方メートル以上の面積を確保すること。」「エ 調剤室の面積は、現に調剤に当たる薬剤師が2人の場合、9.9平方メ-トル以上、3人以上の場合は、3人目以降、1人当たり3平方メートル程度を確保することが望ましい。」・透視面)・大阪市の審査基準(薬局)(2026年5月1日の版:内のり・おおむね1.3m・おおむね2.1m・床からおおむね1mから1.8mまでの透視面・横の長さは壁面の横幅のおおむね2分の1以上・「調剤室」の表示・給排水)・大田区の薬局構造設備基準(概要)・葛飾区の薬局の構造設備について(概要)・千葉市の薬局開設許可申請の手続き(事前相談・壁からの内寸)・千代田区の薬局の手続き(内寸)。坪は1坪=400/121㎡で計算しました。
照度の基準と「120万ルクス」の違い
国の省令では、調剤台の上は120ルクス以上、医薬品を陳列・交付する場所は60ルクス以上の明るさが要ります(薬局等構造設備規則第1条)。照明は規則の数字に加え、手元の影・まぶしさも図面と実測で確かめます。
医薬品の資料で見る「120万ルクス」は別の量で、光安定性試験の国のガイドライン(1997年・薬審第422号)にある「総照度120万lux・hr以上」=明るさ×時間です。120ルクスで照らし続けると10,000時間(約417日)、1,000ルクスなら1,200時間(50日)に当たります。
出典を見る
薬局等構造設備規則(e-Gov 法令検索)(第1条:「医薬品を通常陳列し、又は調剤された薬剤若しくは医薬品を交付する場所にあつては六〇ルツクス以上、調剤台の上にあつては一二〇ルツクス以上の明るさを有すること。」)・PMDA 掲載の通知(平成9年5月28日 薬審第422号)(新原薬及び新製剤の光安定性試験ガイドライン:「総照度として120万lux・hr 以上」)。時間と日数は120万÷照度の計算です。
服薬指導カウンターの会話とプライバシー(距離・向き・仕切り・壁と扉・吸音、東京都の審査基準の4つの点)は、服薬指導カウンター・待合・プライバシーの章にまとめています。
見落とし注意──保険指定の「構造上の独立性」が物件を縛る
保険薬局の指定は薬局開設許可と別の手続きで、医療機関との構造上・経営上の独立性も確認対象です。医療モールや門前の物件は、医療機関との間に専用の通路がないか、公道から薬局の出入口が見えるかを、契約前に図面と写真で地方厚生局へ相談します。
確かめられる点(東海北陸厚生局の例)と、相談の進め方を開く
物件契約前に区画、入口、通路、周辺配置、契約関係を整理して地方厚生局へ相談します。公道を挟むことだけを全国一律の判定条件にしません。東海北陸厚生局の指定申請添付書類案内では、薬局をすべての方角から撮った写真で、公道から薬局の建物と出入口を確認できるか、医療機関と薬局の間に専用の通路がないかなどを確かめるとしています。運用が同じかは所管の厚生局で確かめます。
設備・什器の費用|分包機・レセコン・調剤台・保冷庫・無菌設備
分包機・監査・レセコン・保冷庫などの調剤機器とシステムは、工事とは別に新品で600万〜1,000万円を見ておきます。分包機の定価は機種で46万〜230万円と開きがあり、全自動の機器や監査システムを増やすと、税理士法人の目安の上の端の1,500万円に届くこともあります。
機器は工事見積に含む/別途購入/流用/リース/未定を品目ごとに確認します。調剤台・薬棚・空調が工事費に入っている場合は重ねて足さず、搬入据付・接続・設定・保守・消耗品も分けます。
分包機・レセコンの見積で揃えること
機種・台数・連携・保守の条件をそろえた見積もりに置き換えて比べます。
分包機・レセコン・調剤台で揃える条件(3つ)を開く
分包機
錠剤・散薬への対応、処理量、清掃・監査、寸法・電源、保守・消耗品、新品・中古・リースを確認します。機種と条件を指定したメーカー見積へ置き換えます。
レセコン・電子薬歴・端末
端末台数、連携機能、初期設定・移行、月額、更新・保守を分けて比較します。本体だけの価格と契約期間の総支払を混ぜません。
調剤台・薬棚・空調等
造作か購入品か、工事見積のどの行に含むかを確認します。流用でも移設・整備・接続費と保守条件を確認します。
価格が公開された機器の一例
メーカーや販売店が価格を公表している機器です(台数を掛けた一式の額は、業務と処方の量で変わるため置いていません)。
一式は、公的機関の100平米の例(2019年)と薬局システム会社の例(2023年)がどちらも調剤機器類600万円、税理士法人の目安(新品)が500万〜1,500万円で、このページでは600万〜1,000万円としています。
見積の行の確かめ方・保冷庫の価格の読み方・麻薬と向精神薬の保管を開く
薬袋やラベルのプリンター、監査システム、受付の端末、麻薬を扱う場合の金庫なども、どの見積に入っているかを確かめます。床や壁に固定する金庫や棚は、固定の方法と退去時の撤去・補修も見積の条件にします(保管設備の決まりは調剤設備の選び方(金庫・薬品棚))。在庫・物件取得・開業準備・運転資金・予備費・税は、工事と設備の小計とは別に確認します。リースは初期支払と月額を分け、契約期間の総支払・中途解約・再リース等の条件も比較してください。
PHC MPR-S150H-PJの公式仕様では薬用冷蔵ショーケース1台の希望小売価格が33万円(税・据付搬入費別)、容量165Lと示されています。薬局全体の保冷設備費や推奨機種という意味ではなく、保存条件・必要量・警報・設置と保守を確認する価格例です。分包機の定価や販売店の表示も同じく、実際の購入額は機種・台数・保守の条件を決めた見積もりで決まります。
分包機やレセコンのほかに、水剤台なども見積の行を確かめます。麻薬は鍵をかけた堅固な設備に、向精神薬は鍵をかけた設備に保管し(麻薬及び向精神薬取締法第34条・同施行規則第40条)、鍵のかかる貯蔵設備は容易に動かせないよう固定し、ガラスなど壊れやすい材質にしない、とする自治体の基準もあります(東京都・大阪市)。
出典を見る
日進医療器(分包機の定価)(N-50A 460,000円・BEETA V-PLUS 21MT 1,000,000円・21PA 2,300,000円・定価)・モイネットシステム(Pharmy の価格)(ソフトご提供価格830,000円〔税抜〕913,000円〔税込〕・ソフトとハードウェアの組み合わせで導入金額が決まる)・PHC MPR-S150H-PJの公式仕様・e商いドットコム(調剤ユニット什器)(DP錠剤台・DP散薬台・DPR下部水剤台・税別)・モノタロウ(麻薬保管庫)(税抜の表示)・中小企業基盤整備機構 J-Net21「調剤薬局」(調剤機器類600万円・2019年)・Musubi(株式会社カケハシ)(調剤機器類〔分包機、監査システム、調剤ソフト等〕600万・2023年)・辻・本郷NAVI(税理士法人)(調剤機器・レセコンなど機器費用は500万〜1,500万円が目安)・東京都薬局等許可審査基準・大阪市の審査基準(薬局)(鍵のかかる貯蔵設備の固定と材質)。安全キャビネット・全自動の分包機・無菌調剤室の工事は、メーカー・施工会社の公表価格を見つけられなかったため、金額を書いていません。
無菌製剤処理は対象薬剤と運用から決める
在宅訪問だけで自局の無菌調剤室が一律に必要になるわけではありません。無菌製剤処理を行う場合は、対象薬剤・業務量・人員を確認し、自局整備と他薬局との共同利用を比較します。
大阪府の無菌調剤室共同利用の案内は受付薬局の薬剤師が他薬局の設備を利用する制度の案内です。利用料・契約・研修・移動・保守がかかるため、共同利用なら費用がかからない、加算を算定できる、とは限りません。
自局で整備するなら、調剤室の中にクリーンベンチを置く型から無菌室を作る型まであり、工事と機器の費用は型で大きく変わります。部屋の工事や安全キャビネットは公表価格が見当たらないため、対象薬剤と仕様を決めて見積もりで確かめます。
無菌調剤室の設備の基準(大阪市の例)と、ばく露防止の通知を開く
製剤の無菌性と作業者のばく露防止は分けて設備を選びます。自局に無菌調剤室を設ける場合、大阪市の審査基準は、他と仕切られた専用の部屋、空調設備・前室・パスボックス・エアシャワー等、消毒液での噴霧洗浄に耐える天井・壁・床、入室のための手洗いと更衣の設備などを挙げています。調剤室の中にクリーンベンチを置く型から、無菌室の中に置く型まであります(日本薬剤師会の2012年の通知)。
厚生労働省の抗がん剤等ばく露防止通知では安全キャビネットや閉鎖式接続器具等、保護具、作業手順が挙げられています。製剤の無菌性と作業者のばく露防止を分け、一般的なクリーンベンチを安全キャビネットの代わりとして扱いません(研究用を含む汎用のクリーンベンチは販売店で17.6万円〜〔税抜〕の表示がありますが、無菌調剤にそのまま使えるとは限りません)。室圧・排気・機器は対象薬剤と仕様に合わせて計画します。
出典を見る
大阪市の審査基準(薬局)(無菌調剤室の構造設備:専用の部屋・空調設備、準備室又は前室、パスボックス・殺菌灯、エアシャワー等・噴霧洗浄に耐える天井・壁・床・手洗設備及び更衣設備・共同利用は ISO14644-1 クラス7以上)・日本薬剤師会(薬局における無菌製剤〔注射剤〕の調製について・2012年)(a. 無菌室内にクリーンベンチ b. 清潔な部屋にクリーンベンチ c. 調剤室にクリーンベンチ)・モノタロウ(クリーンベンチ)。
設備は条件を揃えて見積
分包機機種・台数・据付
レセコン・電子薬歴端末数・接続・保守
調剤台・薬品棚・空調工事に含む分と別購入を区別
購入・流用・リース・未定を分けます。工事に入っている物は重ねて足さず、決まっていない物は金額を入れずに残します。
無菌対応は方式を確認
自局整備機器・空調・排気。
共同利用契約・研修・利用費。
無菌性とばく露防止を分けて設備・運用を確認。共同利用も無料とは限らない。
業態別の見積条件と坪数別の計算例
業態の名前だけで面積や設備は決まりません。「門前なら小規模」「在宅なら無菌室」と固定せず、内装工事費はスケルトンなら坪45万〜60万円、居抜き・改装なら坪35万〜50万円を坪数に掛けて見当をつけ、処方の量・人数・機器で直します。
門前・医療モール
診療科、処方の集中する時間、同時投薬、医療機関との独立性、入口・通路を確認します。
面分業
受付元と処方内容の幅、在庫と補充、相談・待合、混雑時の滞在を確認します。
在宅対応
訪問準備・保管・持出し、職員の動線、対象薬剤を確認します。無菌製剤処理と自局整備の要否は別に判断します。
ドラッグストア併設
薬局部分と物販部分の面積、区画、陳列・補充・レジ、設備と許可の対象を分けます。
公開の坪単価で施工面積だけを変えた計算
スケルトンは店舗デザイン会社の公表価格(坪30万〜60万円)の真ん中から上の坪45万〜60万円、居抜き・改装は内装会社の公表価格(既存内装のリフォーム 坪20万〜50万円)の真ん中から上の坪35万〜50万円を、それぞれ坪数に掛けた幅です。市況統計や許可適合の判定ではありません。
設計を別の会社に頼み、予備費まで入れると、スケルトンの20坪で約1,089万〜1,656万円、30坪で約1,634万〜2,484万円です(計算機と同じ式・消費税を足す前)。別途設備・無菌関連費、物件取得、在庫、運転資金、税はこの掛け算に含みません。どの工事を含むかを揃え、実際の見積単価へ置き換えてください。
秀建の坪20〜30万円・IDEALの坪30〜60万円のまま掛けた計算を見る
秀建は、延床面積が小さい場合やデザインにこだわる場合は坪単価が高くなるとし、延床面積×坪単価で安易に計算すると見積もりで予算を超えることもあるとしています。未定項目があれば、その小計を開業総額として扱わず、金額と条件の確認を相談内容に残します。
秀建の20〜30万円/坪(最低限の基準を満たす内装工事の目安)とIDEALの30〜60万円/坪を、それぞれ坪数に掛けた幅です。
15坪
300〜450万円(秀建の幅)
450〜900万円(IDEALの幅)
25坪
500〜750万円(秀建の幅)
750〜1,500万円(IDEALの幅)
40坪
800〜1,200万円(秀建の幅)
1,200〜2,400万円(IDEALの幅)
居抜き・改装の帯は、MIRIX(千代田区の薬局の記事)の「既存内装のリフォーム:1坪あたり20万~50万円程度」の真ん中から上です。
【無料】内装工事と機器の費用の計算機(内訳つき)
20坪の調剤薬局をスケルトンから作るなら、内装工事900万〜1,200万円に設計90万〜240万円(別の会社に頼む場合)と予備費99万〜216万円を足して約1,089万〜1,656万円、調剤機器は別に600万〜1,000万円です。物件取得・在庫・運転資金は別です。坪数・物件の状態・設計の頼み方・機器の買い方を変えると、下の計算機で自分の条件の目安と内訳が出ます。
業態・物件・広さで内装・設計・予備費と機器の費用を計算する
内装工事(坪45万〜60万円×20坪)900万〜1,200万円└ 施工監理・仮設・解体(約11%)100万〜133万円└ 内装:天井・壁・床・建具など(約33%)300万〜400万円└ 設備・機器・什器:電気・水道・空調・換気・カウンターなど(約56%)500万〜667万円設計(別の会社・工事費の10〜20%)90万〜240万円予備費(内装工事と設計を足した額の10〜15%)99万〜216万円調剤機器・システム(分包機・監査・レセコン・保冷庫など)600万〜1,000万円
計算に使った金額と出典を見る
見積書が届いたら確かめる5点で範囲をそろえ、開業資金の全体は資金調達と採算で確かめます。
見積内訳の読み方と見落としがちな追加費用
見積書は、施工範囲・数量・仕様・設備の含み方・除外・税をそろえてから比べます。設計まで1社に頼む見積なら、20坪の内装工事は内装(天井・壁・床・建具)に270万〜360万円、電気・水道・空調・カウンターなどの設備工事に450万〜600万円が目安の内訳です(設計を別の会社に頼むと、計算機のとおり内装300万〜400万円・設備500万〜667万円と、別に設計料)。
見積の範囲をそろえる項目と、紹介を受けた見積の注意を開く
各見積を、施工範囲・寸法や数量・仕様・設備が入っているか・除く項目・税区分で揃えます。「一式」は直ちに不適切とは限りませんが、何をどこまで行う金額かを図面・仕様書で確認してください。
医薬品卸や開業支援の会社から施工会社の紹介を受ける場合も、同じ図面・仕様・数量で見積の範囲を揃えます。設計や申請用の図面、工事監理の費用が、工事費と別の行か、工事費に含まれているかも確かめます。
見積が高い・安いと感じたら確かめる5点
見積額が高いか安いかを決める前に、次の5点をそろえます。見積額を施工面積で割って坪単価に直し、金額の地図のどの段に近いかを見ると、違いの場所を探しやすくなります。
- 範囲:施工面積・図面・仕様・数量が同じか。調剤室の造作、電気・給排水の工事、カウンター、設計料が、片方だけ別途になっていないか。
- 「一式」の中身:「内装工事一式」は、材料と手間(大工・電気・設備)の内訳を出してもらう。
- 二重の計上:工事に含む調剤台・カウンター・空調を、機器の見積でもう一度数えていないか。
- 物件の条件:ビルの上階や商業施設での夜間・休館日の作業、ビル側が指定する業者の工事、搬入の経路、解体してから分かる下地の補修。
- 税・予備費・設計料:税込か税抜か、予備費・諸経費の扱い(予備費は内装工事と設計の10〜15%が目安)。設計を別の会社に頼むなら、設計料(工事費の10〜20%が目安)が別の見積で来ます。
後から増えやすい費用を先に確認
- 解体後に分かる下地・前の店が残した物、建物の電気の容量を増やす工事、給排水の経路、空調・排気、消防設備。
- 機器本体と搬入据付・接続・設定・保守。工事に入っている調剤台・空調などは重ねて足しません。
- 扱う薬剤に必要な貯蔵・無菌設備、車椅子等の動線、貸主指定工事と退去時の原状回復。
- 在庫、物件取得、採用・開業準備、運転資金、予備費、税。未定項目は0円として完了させません。
- ビルの上階や商業施設での夜間・休館日の工事、ビル側が指定する業者の工事(B工事)、搬入の経路。医療モールでは指定業者による施工の条件があることもあります。
照度と電気容量の確かめ方を開く
照度と電気容量は別の確認です。調剤台等の照度は照明の配置・仕様・実測で、機器電源は機種別の電圧・消費電力・専用回路・同時使用と建物側の供給条件で検討します。
20坪の見積書で確かめる9項目
店舗デザイン会社1社(IDEAL)の内訳の割合を、20坪・坪45万〜60万円に当てた区分ごとの金額と、9項目をどの区分で見るかです。9項目ごとの金額は見積書で確かめます。設計まで1社に頼む見積では「デザイン」の区分が入り、設計を別の会社に頼むときは、その代わりに設計料(工事費の10〜20%が目安)が別に来ます。
想定した計画と、9項目ごとに見積書で確かめること(9枚)を開く
施工20坪(約66㎡)、調剤室約10㎡(薬剤師2人で調剤する想定)、投薬2席、個室相談室1室、待合8席、スケルトンからの計画で、見積書に入っているかを確かめる項目です。表の金額は、IDEALが10坪のスケルトンの試算で示した内装工事費の内訳の割合を、20坪・坪45万〜60万円に当てた計算です。この面積・席数で許可や運営上の必要規模を保証せず、薬局全体・調剤室・機器配置を図面で確認します。
仮設・解体
養生・既存撤去・産廃処分。物件の現況と撤去範囲を図面・現地で確認。
調剤室の造作・区画
調剤室の区画、室内の天井・床、調剤台の造作、室内換気。調剤台を工事に含めるか、別途の購入かを確かめる。
投薬カウンター・待合
投薬2席の造作カウンターと仕切り、待合ベンチ、受付。調剤室内の調剤台は含めない。
個室相談室
1室の壁・扉・換気・照明。個室が全国一律に必要という意味ではない。
電気・照明
室別工事に含めた分を除く照明・配線、機器用電源。電気の容量を増やす工事や建物側の工事は別途確認。
給排水・空調
手洗い・調剤用シンク・給湯・空調1〜2台。室別工事に含めた換気は除外。
内装仕上
調剤室・相談室の各工事に含めた分を除く、他の範囲の床・壁・天井。
サイン・建具
ファサードサイン、入口の建具等。室別工事に含めた扉は除外。
設計・諸経費
設計監理・申請用図面の作成・現場管理等。申請代行の範囲や手数料は別途確認。
公開の坪単価のままなら、20坪×20〜30万円=400〜600万円(秀建の幅)、20坪×30〜60万円=600〜1,200万円(IDEALの幅)で、金額の地図のとおり含む範囲が違います。処方箋枚数から算出した費用でも、全国の標準価格でもありません。
工事小計=上の9項目の合計
このページの目安では20坪で900万〜1,200万円(坪45万〜60万円)。9項目のどれが見積書に入っているかをそろえてから比べます。
出典を見る
IDEAL(株式会社TRUST)(10坪のスケルトン物件の試算:デザイン10%程度・施工監理や仮設・解体10%程度・内装工事〔天井や壁、床、建具など〕30%程度・設備・機器・什器工事〔電気・水道・ガス・空調・換気・通信・カウンターなど〕50%程度=坪単価30万〜60万円程度)。20坪の金額は割合×20坪×坪45万〜60万円の計算です。調剤室約10㎡の想定は、東京都などの指導基準(薬剤師2人なら9.9㎡以上が望ましい)に合わせました。
設備と在庫を足したときの見方
工事・別途設備・初期在庫の小計は、開業総額や必要な現金の確定値とは呼ばずに分けて見ます。
小計の出し方(工事+別途設備+初期在庫)を開く
確認対象の小計=工事+別途設備(購入・流用の整備・リースの契約時費用)+初期在庫で出します。工事に含む調剤台・空調は別途設備に重ねて足しません。物件取得・開業準備・運転資金・予備費・税等は含まないため、この小計を開業総額や必要現金の確定値とは呼びません。設備と在庫は、品目ごとの見積もりと仕入れの計画の金額に置き換えます。
承継・同業居抜きで流用できる範囲は、物件・居抜き・立地の章で確かめます。
税務の確認に使える明細を残す
見積書の行名だけで資産区分や耐用年数は決まりません。
明細に残すことと、国税庁の解説を開く
工事の目的、取り付け方、材料・機器、取得や賃貸の条件を明細・図面に残し、会計担当者に確認します。国税庁の修繕費と資本的支出の解説も参考に、維持・原状回復と価値・耐久性を高める支出を個別に判断します。
写真と図解で見る薬局の内装(各社公式サイトの公開事例1件・業態別レイアウト3種)
写真は要望を共有する参考、図解は配置の概念例です。薬局の配置は、調剤・監査・投薬・患者の滞在と、機器の寸法や保管を合わせて検討します。図の面積や席数だけで法令適合や必要規模を判断せず、実際の図面で確認してください。
薬局やくも

この空間を作っている要素・図面で確認する点・仕様(公式記載の範囲)を開く
この空間を作っている要素グレーの壁とモルタル調の床に、木の丸テーブルと椅子、木のベンチ。投薬カウンターは間接照明を仕込んで浮かせ、その奥に調剤室のガラス窓。ガラスの間口から自然光が入り、薬局というよりカフェの待合のような居心地に仕上げています。
図面で確認する点ガラスを介して調剤室が見える構成です。希望する視線の通し方と、患者等の進入防止・プライバシーを別に確認します。写真だけで法令適合、運営者の狙い、業態や待ち時間を断定しません。
規模:坪数は非公開/テナント
投薬カウンター:間接照明の造作/調剤室:ガラス窓で可視化/待合:丸テーブル+ベンチ/床:モルタル調/業態:調剤薬局
出典:サンリット建設(DESIGN STUDIO TEMPO)公式の事例ページの掲載写真
押すと店舗内装ドットコムの相談フォームが開き、業種に「薬局」が入っています。
業態別レイアウト図解|門前・面分業・在宅対応の配置例
図解は受付・待合・投薬相談・調剤・バックヤードの位置関係を比較するための概念例です。業態ごとに必要坪数が固定されるものではありません。薬局全体と調剤室の基準を分け、機器寸法・動線・同時利用人数を図面で確認します。
面分業型・在宅対応型の配置例(図解②③)と、3つの図の見方を開く
3つの図では、調剤作業、投薬相談、患者の滞在、スタッフの移動を分けて見ます。自局で無菌製剤処理を行うか、共同利用を検討するかも別条件です。近い配置を参考に、必要な部屋・設備と未定事項を見積相談へ渡してください。
公開事例の写真で見る「費用がかかる場所」── 7案件・写真14枚
写真14枚から工事費や設備の含み方は分かりませんが、費用がかかる場所は見えます。投薬カウンターと背面収納、窓口の仕切り、調剤室のガラス窓、解体後の下地、待合とカウンターの距離、OTCの陳列棚、相談室、端末の位置。写真ごとの「費用の読み方」で、図面・見積で追加確認する点を分けます。

費用の読み方:投薬カウンターと背面収納の構成例です。席数は同時の相談・投薬、担当者、処方内容、混雑を確認して決めます。幅・高さ・仕切り・配線・収納を図面で指定し、工事見積に含む範囲を確認します。

費用の読み方:受付・投薬のカウンターを曲線の造作にした例です。カウンターなどは、IDEALの内訳では最も大きい「設備・機器・什器工事(50%)」に入る行です。造作か既製品か、仕切り板の数と高さを図面で決めて、見積書の範囲をそろえます。

費用の読み方:公式の説明では、「調剤室一面は透視面(ガラス面)」などの内装の決まりを満たしながら、パソコンの数とスタッフの動線に合わせてカウンターと陳列棚を配置し、調剤室の中には視線を整えるボックスカウンターを置いています。壁の埋め込み棚・ガラス窓・カウンターは、造作・建具・内装の別々の行で見積もられることがあるため、含む範囲をそろえます。ガラス窓(透視面)の大きさは自治体の基準で決まり、東京都の基準は、たて約1m以上・横約1.3m以上としています。

費用の読み方:待合と投薬カウンターの距離、向き、仕切り、音の反射を確認する参考例です。木目仕上げも品番・清掃性・耐久性で比較し、写真だけで追加費用や投資回収を断定しません。

費用の読み方:窓口を仕切り板で区切る例です。席の数と、仕切りの高さ・奥行きで造作の量が変わります。仕切り板だけで声が漏れないとは限らないため、待合との距離や向きも図面で確かめます(服薬指導カウンター・待合・プライバシー)。

費用の読み方:OTC陳列棚と投薬カウンターの配置を確認する例です。陳列・交付場所の区分、照明、固定方法、補充と患者の動線を整理し、什器がどの見積に含まれるかを確認します。
残りの写真8枚(あいり薬局の着工前・相談室、つつじ薬局の完工・施工中・着工前、やまもと薬局の提案資料、新星薬局の端末まわり、第2薬局の商品を並べる前)と費用の読み方を開く

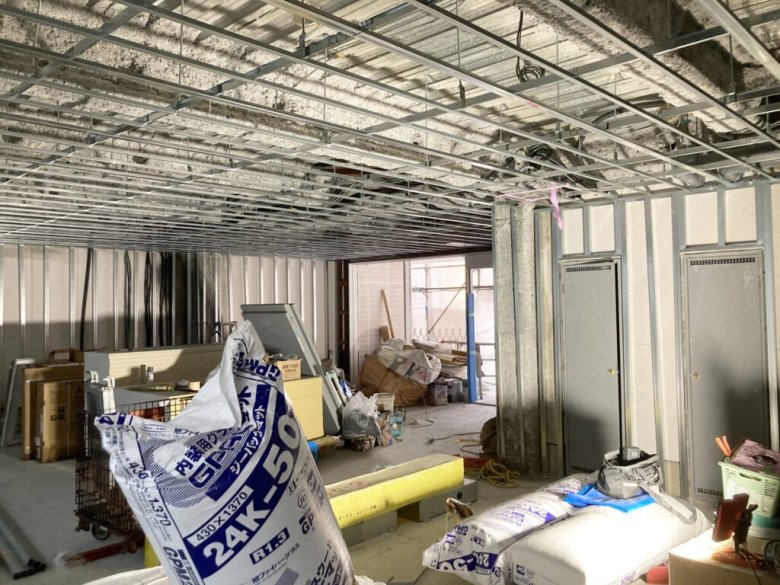

費用の読み方:解体後の下地と設備を確認する参考写真です。事前に確認できる電源・給排水と、解体後に判明する部分を分け、追加工事の見積・承認手順を契約前に決めます。

費用の読み方:個室相談室の提案パースです。壁・扉・換気・照明と、声の伝わり方を合わせて確認します。認定や業務上の要件を確認し、個室を造るだけで要件を満たすと判断しません。

費用の読み方:仕上げと機器設置を分けて考える参考写真です。搬入前でも造作家具が工事費に入ることがあり、見た目だけでは契約範囲を区別できません。調剤台・薬棚・分包機・保冷庫を明細で確認します。

費用の読み方:間仕切りは寸法・材質・扉・進入防止と、電気・給排水など設備の位置を図面で確認します。6.6㎡は調剤室の全国基準ですが、写真から面積や適合性は判断できません。具体的な指導事項は所管へ確認します。

費用の読み方:スケルトン状態の写真から坪単価は決まりません。床・壁・天井の下地、給排水の位置、電気容量を調べ、どこまで新設・補修するかを見積条件にします。

費用の読み方:平面図とパースは、利用者とスタッフの動き、什器、電源・給排水を確認する材料です。パースに描かれていない設備や施工範囲を追加し、見積の図面・仕様と同じ内容に揃えます。

費用の読み方:端末やモニターの位置を検討するときは、実機寸法、患者側の操作、画面の見え方、電源と通信、保守スペースを確認します。写真に写る端末の機能を断定せず、使用予定のシステム担当者と配線を決めます。

費用の読み方:調剤室の流しは給排水の工事が要る場所です。今の配管に近い位置に寄せると、床を壊して配管を通す工事が減ることがあります(賢いコストダウンの考え方)。
写真を見積条件へ変える4点
①残す範囲と新設する範囲、②寸法・材料・台数、③電源・給排水・換気と工事区分、④相談時の声や混雑の確認を揃えます。写真の雰囲気と設備の条件を一緒に伝えてください。
見積書が届いたら、写真で希望した材料や配置、今回工事する範囲、別途調達する機器を図面と照らし合わせます。解体後に確認する部分は追加見積・承認の手順を決め、機器寸法や相談方法が未定なら確認事項として残してください。
気になった写真の場所(カウンター・窓口・調剤室のガラス窓)を書いて、無料で相談する →
服薬指導カウンター・待合・プライバシー──”声”の設計と個室相談室の投資判断
服薬指導の声と視線は、カウンターの距離・向き・仕切り・壁と扉・吸音を組み合わせて防ぎます。仕切り板やBGMだけで会話の漏れを防げるとは考えず、画面・書類の見え方と待合の動線も一緒に確認します。
待合の広さと設備は、処方元の診療科でも変わります。耳鼻科の門前は花粉の時期に待合が混みやすく、小児科ならキッズスペース、整形外科なら手すりやスロープを見込みます(施工会社の秀建のコラムの例)。待合と相談スペースの配置の例は調剤薬局の内装デザインとレイアウトにあります。
相談しやすい窓口の基準(東京都の例・健康増進支援薬局)
東京都の審査基準は、地域連携薬局(認定薬局)の「間仕切り等で区切られた相談窓口」について、カウンターに単にパーティションを設置すれば良いというものではないとして、次の4点を薬局全体で検討するよう求めています。認定を目指さない薬局でも配置の物差しになり、認定を目指す場合は相談設備の要件を所管へ確認します。
- 相談できるスペースを十分に確保する
- 他の利用者の待合場所とカウンターの距離を離す
- 他の利用者の目線や動線に配慮した配置にする
- 相談の内容が他の利用者に聞き取られないよう配慮する
2027年5月20日からは「健康増進支援薬局」の認定制度が始まる予定で、座って相談できる間仕切り等で区切られた相談窓口などが構造設備の基準に挙がっています(詳細は都道府県で要確認)。後から作り直すと工事が重なるため、計画の段階で所管に確かめます。
出典を見る
東京都薬局等許可審査基準(地域連携薬局〔規則第10条の2第1項第1号〕の解説:「カウンターに単にパーティションを設置すれば良いというものではなく」・「ア 相談できるスペースを十分確保する。」「イ 他の利用者の待合場所とカウンターの距離を離す。」「ウ 他の利用者の目線や動線に配慮した配置にする。」「エ 情報提供や服薬指導の内容等が他の利用者に聞き取られないよう配慮する。」)・厚生労働省の通知(医薬発0630第1号)(令和8年6月30日・健康増進支援薬局は令和9年5月20日施行:「ア 利用者が座って情報の提供及び指導を受けることができる間仕切り等で区切られた相談窓口並びに相談内容の漏えい防止に配慮した設備を有すること。」「イ 高齢者、障害者等の円滑な利用に適した構造であること。」)。
相談する場所・待合と移動・照明と仕上げで伝えることを開く
相談する場所
椅子を使う相談、車椅子での利用、付き添い、通訳やオンライン服薬指導等、予定する使い方を伝えます。
待合と移動
受付から待合・投薬・出口、車椅子やベビーカー、混雑時の立待ちと避難動線を図面で確認します。
照明と仕上げ
法定照度を確認したうえで、表示の読みやすさ、反射、まぶしさ、清掃しやすさを設計条件にします。
個室は今必要な業務と将来の変更を比べる
個室の要否は、業務、相談方法、目指す認定、既存の相談設備から判断します。
後で増設するときに先に比べることを開く
後で増設する可能性があれば、位置・換気・電源・扉・避難・営業への影響と費用を先に比較します。配線だけ先行すれば後工事が造作だけで済む、と一律には見込みません。
服薬指導・待合の確認
カウンター声漏れ・視線・患者情報。
待合動線・段差・座席。
照明法定照度に加え、手元の影・反射・表示の読みやすさ。
認定薬局・オンライン資格確認・電子処方箋の設計条件
認定薬局の相談設備、オンライン資格確認、電子処方箋は、内装図面と導入システムの両方で確認します。窓口の形や端末を置くだけで、認定・システム対応が完了するわけではありません。待合の席数は処方箋枚数だけで決めず、到着の集中と付き添いで考えます。
受付・相談・待合の図面で確認すること
- 認定を目指す場合は、その相談窓口・プライバシー・利用しやすさ等の要件を所管に確認する。
- カードリーダー・端末・プリンターの寸法、患者側の操作、画面・書類の見え方、電源・通信・保守スペースを決める。
- 使用予定の資格確認・電子処方箋・レセコン・電子薬歴について、連携範囲と回線・端末の条件を各担当者と揃える。
- 待合席数は処方箋枚数だけで決めず、集中する時間、実際の待ち時間、付き添い、車椅子、呼出し方法を確認する。
待合の席数の考え方(計算の例)を開く
たとえば1時間に20人が到着し平均15分滞在する定常的な状態なら、平均滞在人数は20×15÷60=5人という計算になります。ただし処方箋枚数と来局者数は同じとは限らず、平均値は混雑時の最大人数ではありません。「5人+付き添い2人だから7席で十分」とは判断せず、到着の集中を別に確認します。
相談窓口の要件は厚生労働省の認定薬局制度の案内等で確認し、制度の申請と図面の条件を所管へ相談してください。
物件・居抜き・立地|流用範囲と工事・退去の条件
居抜き・改装の内装工事は、内装会社の公表価格で坪20万〜50万円(このページは真ん中から上の坪35万〜50万円・20坪で700万〜1,000万円)ですが、前の店の業種しだいでスケルトンに近づくことがあります。同業の居抜きでも、許可は今の基準で取り直す前提で図面を作ります。
同業居抜きは既存の区画・設備を使える可能性がありますが、前薬局の許可が新しい計画の適合を保証するものではありません。クリニックの居抜きも薬局と同じ構造設備とは限りません。現地・図面・契約を照らし合わせてから流用額を見込みます。
区画と運用
薬局全体と調剤室、入口・通路、進入防止、相談・待合、業務に必要な機器と保管を確認。保険指定の独立性も別途相談します。
残す設備
給排水経路、電気の供給と回路、空調、機器の寸法・状態・保守、所有者と譲渡範囲を確認します。
新設・撤去の費用
再利用の補修・清掃・移設・接続と、新設・処分を同じ条件で見積もります。居抜きという名称だけで一定割合を割り引きません。
前の店が飲食店・美容室のとき/前が薬局のときに確かめることを開く
飲食店や美容室などの跡を薬局にする場合は、厨房や給排水の撤去に加えて、調剤室の区画、調剤室まわりの流しや手洗いの給排水、分包機などの電源を新しく用意する工事が加わり、居抜きでもスケルトンからの新装に近い見積になることがあります。
同業の居抜きでは、前の薬局が閉じた理由(処方元の医療機関の移転や閉院など)も確かめます。区画や設備を流用できても、前と同じように処方箋を受けられるとは限らないためです。
開設者が変わる、移転する(同じビル内の階の移動を含む)、全面改築するときは、新たな許可が要るとする自治体があります(広島市の案内。千代田区も開設者の変更は許可の取り直し)。承継や同業の居抜きでも、図面は今の基準で作り直して所管に相談します。
ビルの上階や商業施設の中では、夜間や休館日しか工事できない、搬入の経路が限られる、ビル側が指定する業者の工事(B工事)がある、などで工事費が上がることがあります。契約の前に、工事の時間・指定工事・搬入の条件を書面で確かめます。
出典を見る
広島市の薬局に関する管理・手続(許可を受けた薬局を全面改築する・同一ビル内での階の移動を含む移転・開設者が変わる)・千代田区の薬局の手続き(開設者が変更になる場合は許可の取り直し)・MIRIX(千代田区の薬局の記事)(既存内装のリフォーム:1坪あたり20万〜50万円程度)・辻・本郷NAVI(税理士法人)(医療モールでは指定業者による施工条件があるケースもある)。
承継・同業居抜きは流用できる範囲を調べる
前の薬局が営業していた事実だけで、新しい計画の許可適合や費用削減率は決まりません。
流用案と新設案の比べ方を開く
内装・設備の状態、所有権、保守、譲渡対象、撤去・更新・接続費を調べ、流用案と新設案を同じ業務・仕様で比較します。営業権や在庫・資産の取得対価は工事費と分け、契約・棚卸・資産明細で確認してください。
貸主と工事・退去の条件を記録する
工事の承諾手続き、指定工事・工事時間、設備の所有と保守、退去時に残す範囲・撤去する範囲を契約に沿って確認し、図面と書面で合意内容を残します。調剤室の壁・給排水・建物から店へ引く電気の線・看板などは、既存設備と今回増設するものを分けてください。
定期借家と立地で確かめることを開く
定期借家では契約期間と再契約の条件・可否、撤退時期と原状回復費を確認します。立地は来局・訪問先への移動、周辺医療機関の動向、賃料と事業計画を合わせて判断し、内装費だけで物件を決めません。
賢いコストダウンの考え方
削ってよいのは見た目だけの追加で、基準・衛生・保管・プライバシー・避難に必要な条件は削りません。そのうえで、流用・既製品・中古やリース・施工時期・配管の位置を見積書に分けて比べます。
- 流用:使える区画・棚・機器の状態、所有権、補修・移設・接続費を調べる。
- 造作と既製品:寸法、清掃、配線、収納量、施工費まで含めて比較する。錠剤台は販売店の表示で1台66,540〜111,040円(税別)など、既製品の価格と造作の見積を同じ寸法で比べる。
- 配管・配線の位置:調剤室の流しや分包機の電源を、今の給排水管や電気の配線に近い位置へ寄せる案を比べる(床を壊して配管を通す工事が減ることがある)。
- 看板:看板・ファサードを内装工事に含めるか、看板会社に直接頼むかで比べる(屋外広告物の許可は自治体で確認)。
- 購入・中古・リース:初期費用と、契約期間の支払・保守・消耗品・更新・解約条件を分ける。
- 施工時期:同時施工と段階施工を、工事費・仮設・営業や移転への影響で比較する。
- 仕様の優先順位:見た目だけの追加と、業務・衛生・患者の利用に必要な条件を明細で区別する。
DIYの範囲は工事ごとに確認する
装飾や可動家具でも、避難・転倒・清掃・薬品保管への影響と貸主の条件を確認します。
電気・給排水・設備の工事、営業中の改装、構造設備を変えたときの届出を開く
電気工事は工事の種類に応じた資格・業者、給排水は自治体や管理者の指定・承認等を確認して依頼してください。自動ドアや設備機器の調整はメーカー・保守会社に確認し、薬局側で安全に施工できると一律に扱いません。
営業中の改装は粉じん・騒音・薬品保管・患者動線・設備停止と、必要な手続きの条件から可否を判断します。工事費に休業中の売上高をそのまま加えず、休業中にも出る家賃・人件費、追加作業費、粗利益への影響と資金繰りを分けて比較してください。
調剤室の区画や広さを変えるなど、薬局の構造設備の主要部分に当たる改装は、変更後の届出の対象とされています(医薬品医療機器等法第10条第1項、同法施行規則第16条)。どの工事が当たるかは所管に確かめ、着工前に図面で相談してから工程を組みます。
資金調達(融資を中心に)と採算・ランニングコスト
小規模な薬局(20〜30坪)の開業資金の全体は2,000万〜3,000万円という税理士法人の目安があり、内装工事と調剤機器はその大きな部分です。工事・設備の見積に、物件取得・在庫・運転資金・予備費・税と支払時期を加え、自己資金・借入・リースを資金繰り表に落とします。このページの内装工事・設計・予備費と機器の目安の上限どうしを足すと、この全体の目安に近づくか超えることがあります。出典ごとに含む範囲が違うため、資金計画は見積の額で置き換えます。
公的機関(中小企業基盤整備機構 J-Net21)の100平米程度の調剤薬局の例では、必要資金2,000万円の内訳を、内装工事330万円・店舗設備と外装500万円・調剤機器類600万円・什器と備品200万円・広告宣伝200万円・研修など人件費関連100万円・その他70万円としています(2019年の例)。
内装工事と店舗設備・外装の830万円は、建設工事費の物価の指数で今に直すと約1,047万円に当たります(計算)。決まっていない費用を埋める前に、工事の小計だけで融資の額を決めないようにします。
出典を見る
中小企業基盤整備機構 J-Net21「調剤薬局」(2019年11月21日・店舗面積100平米程度の調剤薬局を開業する際の必要資金例。表は画像)・辻・本郷NAVI(税理士法人)(小規模の薬局は開業資金2,000万〜3,000万円が目安・20〜30坪程度)・国土交通省の建設工事費デフレーター(建築補修:2019年10〜12月 100.9→2026年4〜6月 127.3=約1.26倍)。
日本政策金融公庫の制度を確認する
新規開業・スタートアップ支援資金は、新たに事業を始める方や開始後おおむね7年以内の方を対象とし、設備資金・運転資金の融資限度額を7,200万円と案内しています(2026年10月10日確認)。
限度額は借りられる額や適切な開業予算の保証ではありません。金利・担保・保証・審査・返済条件は公式情報と窓口で確認してください。
自治体の制度融資や補助制度を使う場合は、対象者・経費、申請と発注の順序、支払・入金時期をそれぞれ確認します。補助予定額を開業時に受け取れる現金として扱わないことが大切です。
処方箋枚数だけで投資回収を決めない
処方内容や業務に応じた収入、医薬品仕入、人件費・家賃・光熱通信・システム月額・保守・返済等を分けます。
入金と支払の日を並べる資金繰りの確かめ方を開く
診療報酬等の実際の請求・入金日と仕入や給与の支払日を並べ、開局遅れや立上がりが計画を下回る場合も確認します。「運転資金は一律3か月で十分」とはせず、月別の資金不足を見積もって備えます。
工期と開業フロー・必要な許認可(薬局開設許可・保険薬局指定・保健所・消防)
許可の段取りは、図面を持った事前相談→申請(手数料は自治体の例で29,000〜35,700円)→実地調査→許可証の順で、京都市は実地調査から許可証まで通常15日(開庁日)です。工事完了日・開局日・保険調剤を始められる日は分けて計画します。
期間は物件・工事・設備納期・検査日・申請締切で変わるため、各工程の担当者と日程を確認します。
契約・設計の前
薬務担当窓口へ薬局の図面、地方厚生局へ保険指定・独立性、建物管理者や消防等へ用途・工事・設備条件を早めに相談します。
設計・見積・調達
機器リストと寸法・電源・給排水・換気を確定し、工事の承諾・申請、発注と支払、納品・据付・検査予定を工程表に記入します。
工事・検査・開局
薬局開設許可の確認・検査、必要書類や補正の期間、保険指定の締切と指定予定日を照らし合わせます。窓口が認める並行準備・受付条件を個別に確認します。
薬局開設許可と保険薬局指定は別の手続き
薬局としての開設許可は都道府県等の薬務担当窓口、保険調剤を行うための指定は地方厚生局へ確認します。開設許可が下りてから一切の指定準備を始める、という全国共通の工程にはしません。管理薬剤師と勤務体制の要件を確認し、薬剤師不在時間を設ける場合も法令上の条件に従って相談してください。
OTC販売が主の店舗と、調剤を併設するときの許可を開く
OTC販売主体の店舗は販売業の許可と、販売する医薬品の区分に応じた薬剤師・登録販売者等の体制を確認します。調剤を併設する場合は薬局部分の許可、保険調剤を行う場合はその指定が一般に必要とされます(窓口と要件は所管で確認)。建築・消防等の工事条件も含め、所管への確認結果を設計者と共有してください。
許可の申請手数料と日数(自治体の例)
申請の手数料は、確かめた11自治体で29,000〜35,700円。許可は6年ごとに更新します(薬機法第4条)。事前相談の時期、実地調査から許可証までの日数、新たな許可が要る場面は、自治体の例を表にしました。
段取り・手数料・日数の表(自治体の例)と出典を開く
出典:千葉市の薬局開設許可申請の手続き(標準処理期間20日〔土日・祝日等を除く〕・手数料34,100円)・京都市の薬局開設許可申請(実地調査から許可証の交付までは通常15日〔開庁日〕・手数料34,800円)・広島市の薬局に関する管理・手続(営業開始の1か月前までに相談・手数料29,000円)・千代田区の薬局の手続き(手数料34,100円・許可の有効期限は6年間)・医薬品医療機器等法(第4条:6年ごとの更新)・各自治体の薬局開設許可申請のページ(埼玉県 35,700円・神奈川県 34,900円・京都市 34,800円・千代田区・江東区・文京区・千葉市 各34,100円・大阪府・川崎市・広島市・福岡県 各29,000円・2026年10月10日に確認)・東海北陸厚生局の指定申請添付書類案内。
遅れの原因を工程表に残す
追加工事、機器の納期、電気の容量を増やす工事、貸主の承諾、書類の補正、検査・指定の予定は、担当者と期限を決めて確認します。遅れた場合の家賃・人件費・資金残高と、延期連絡の手順も事業計画に含めます。
開局工程は所管と調整
計画・設計物件条件・行政事前相談
施工・納入機器納期・検査を調整
許可・指定薬局開設許可・保険薬局指定
受付日・指定日、消防等の手続を確認。所要月数は固定しない。
内装の世界観──清潔感・カフェ風・木質感、業態と客層で選ぶ
雰囲気は写真で共有し、素材は清掃や消毒への強さ・品番で選びます。白を基調とした仕上げ、木目のカウンター、落ち着いた待合など、希望の写真を使って雰囲気を伝え、傷や汚れ、表示の読みやすさ、照明の反射、椅子の使いやすさも材料・品番で確認します。
意匠の追加費用は、必要な調剤設備、プライバシー、移動のしやすさと比べて優先順位をつけます。写真の見た目から口コミや売上の増加、投資回収を約束せず、日々の使い方と維持費を含めて選んでください。
外観・看板と入口(外から薬局と分かること・段差のない入口)
省令(薬局等構造設備規則第1条)は、薬局を「容易に出入りできる構造」とし、「薬局であることがその外観から明らかであること」を求めています。看板・ガラス面・入口は、見た目だけでなく許可の条件にもかかわります。

- 看板:店名に加えて「処方せん」「くすり」など、何の店か遠くから分かる表示にします(写真の3店は、袖看板や看板帯で示しています)。看板を内装工事に含めるか看板会社に直接頼むかは賢いコストダウンの考え方で比べ、屋外広告物の許可は自治体で確かめます。
- ガラス面:中の様子を外から見せるか、目隠しをするかを決めます(快誠堂薬局は、薬研や土瓶を飾った台が外から見える作りです)。待合の人の目線と、調剤室の中が外から見えすぎないかは図面で確かめます。
- 入口:認定薬局(地域連携薬局)は「高齢者、障害者等の円滑な利用に適した構造」が要件で、千葉県・埼玉県の案内は、手すりの設置、入口に段差がないこと、車いすでも来局できる構造を挙げています。2027年5月20日に始まる予定の健康増進支援薬局の基準にも同じ文があります(詳細は都道府県で要確認)。段差をなくす工事は床の高さや入口の建具にかかわるため、物件を決める前に確かめます。
出典を見る
薬局等構造設備規則(e-Gov 法令検索)(第1条第1項第1号:「調剤された薬剤又は医薬品を購入し、又は譲り受けようとする者が容易に出入りできる構造であり、薬局であることがその外観から明らかであること。」)・千葉県薬局等許可審査基準及び指導基準(令和3年8月1日)(地域連携薬局の「高齢者、障害者等の円滑な利用に適した構造」:「利用者の動線や利用するエリア等を考慮して手すりを設置すること」「入口に段差がないこと」「車いすでも来局できる構造であること」)・埼玉県の認定薬局制度の案内(同じ3点)・厚生労働省の通知(医薬発0630第1号)(健康増進支援薬局:「イ 高齢者、障害者等の円滑な利用に適した構造であること。」)。写真は各社の公式の事例ページの掲載写真で、工事の金額は書かれていません。
調剤薬局に強い内装業者の選び方
薬局の内装会社は、薬局の施工実績、所管との図面相談、機器に合わせた電気・給排水・換気の計画、見積の透明さの4つで選びます。金額は、同じ図面・仕様・数量でそろえた提案どうしで比べます。
在宅訪問だけで無菌室施工が必須と考えず、予定する業務と設備に必要な経験を確認します。質問例は調剤薬局の内装業者の選び方、移転の段取りは調剤薬局の移転ガイドも参考にしてください。
面談で確かめる5点(一覧)を開く
面談で確かめる5点
- 薬局・医療の施工実績:構造設備基準を満たす設計と、薬務担当窓口(保健所等)への図面相談・検査対応に慣れているか。
- 動線設計の提案力:限られた面積で調剤・監査・投薬の効率と、服薬指導のプライバシーを両立した図面を示せるか。
- 医療設備への理解:分包機・調剤台・保冷庫・レセコン等の配置に合わせた電気・給排水・換気を、機器リストから計画できるか。
- 見積の透明性:内装工事と設備、物件側工事の区分を明細で示し、「一式」で範囲をぼかさないか。
- 許認可を含む工程:薬局開設許可と保険薬局指定の申請・検査予定を見込んだ工程表を組めるか。
注意したいのは、薬局の実績を示せない、構造設備基準の質問に明確に答えられない、医療機器に合わせた電気・給排水の計画に不慣れ、見積が「一式」ばかりで内訳を出し渋る、といった会社です。
構造設備が基準に合わないと許可を受けられないことがあるため、価格の安さだけで選ぶと、検査での指摘や作り直しで、かえって費用がかかることがあります。下の見極め①〜③は、面談でそのまま使える質問文です。
金額だけでなく、同じ図面・仕様・数量に含むものと除くもの、申請・調達・工事の担当をそろえて、ご紹介した会社の提案を比べて自由に選んでください。条件が未定なら、各案の前提を明記した提案を依頼してください。比較項目は内装業者の選び方ガイドも参考にしてください。
調剤薬局の見極め①|許可・指定と開局工程を整理できるか
面談では「薬局の図面、所管への事前相談、設備納期、開設許可と保険指定の申請・検査予定を含む工程を示せますか」と確認します。申請作成・提出・検査立会いの担当と見積範囲を分け、保健所と地方厚生局の最新の受付条件を工程表に反映してもらいます。過去実績は確認材料ですが、今回の開局日の保証として扱いません。
調剤薬局の見極め②──分包機・監査・レセコンの「機器リスト」から設備を引けるか
次に「導入機器のリスト(分包機・監査システム・レセコン・冷所保存)から、電源回路・LAN配線・調剤台の照度・無菌調剤室の要否まで初期図面に落とせますか」。考え方は本文の設備の章のとおりです。機器が決まる前に内装を固めると、配線のやり直しと調剤動線の妥協が開局後まで残ります。
調剤薬局の見極め③──「投薬の会話」が待合に漏れない設計を提案できるか
最後に「処方箋受付→待合→投薬の3つの動線が交錯しない配置と、服薬指導の会話が待合に漏れないカウンター(仕切り・距離・音)を提案できますか」。プライバシーはかかりつけ薬局の信頼そのものです。高さ違いの2段カウンターや相談スペースの実案件の写真まで見せてもらいましょう。
薬局の内装に対応できる会社を地域から探すなら、薬局内装ドットコム(開局・改装の会社探し)も使えます。業種を問わない選定の共通基準は上の内装業者の選び方ガイドにあり、調剤薬局はその上に、上の3つを重ねてください。
会社のタイプで選ぶ
設計事務所
- 強みデザイン・世界観
- 向き差別化
医療系に強い施工
- 強み薬機法・調剤設備
- 向き薬局・クリニック
ワンストップ
- 強み設計〜施工〜申請
- 向き手間を減らす
いずれの場合も、薬局・医療系の実績と、薬機法・調剤設備への対応力があるかが第一条件です。店舗内装ドットコムでは、事務局が候補の内装会社へ1社ずつ対応できるかを確認し、対応できる会社をご紹介します。ご紹介した会社の提案を同じ図面・条件で比べ、実績・対応・金額を見て自由に選んでください。
調剤薬局の内装デザイン事例(各社の公開事例の投稿)
業態や地域で設備・レイアウトがどう変わるか、費用を考える際の参考になる、公開されている施工事例です(施工:各内装会社)。
- 東京都の調剤薬局の内装デザイン事例(サンリット建設)
- 大阪府の薬局の内装デザイン事例(奥田建築工房)
- 滋賀県の薬局の内装デザイン事例(奥田建築工房)
- 千葉県の薬局の内装デザイン事例(Ai空間デザイン室)
- 東京都の薬局の内装デザイン事例(HACOLABO)
開業・居抜き・スケルトン・業態別の構造設備のガイドは、関連ガイドと次の一手にまとめています。
ありがちな失敗パターンと教訓
よくある確認漏れは、面積だけで決める・機器を後から選ぶ・費用を抜かす/重ねる・混雑を図面で試さない、の4つです。以下は確認漏れを説明するための想定例で、特定の実案件や損害額の報告ではありません。
① 面積だけで設計を決める
薬局全体と調剤室を区別せず、機器を置いた後の作業・患者動線を確認していない。対策は面積、区画、設備、動線を揃えた図面で所管へ事前相談することです。必要な機器や作業の配置まで合わせて確認します。
② 機器を後から選ぶ
設計後に機種や台数が変わり、電源・回路・搬入・設置条件を見直す。全機器リストと同時使用条件を、建物側設備と照らし合わせます。消費電力の合計だけで、回路の分け方や、建物から店へ引く電気の線の太さを決めません。
③ 費用を抜かす・重ねる
設備見積が未定なのに0円で資金計画を終える、工事に含む調剤台を設備としてもう一度足す。品目ごとの調達区分と見積行を照らし合わせ、未定費用を明示します。
④ 相談と混雑を図面で試さない
席が埋まった状態の会話・視線・移動を確認せず、後から配置や間仕切りを変更する。待合・投薬・付き添い・車椅子等を含む使い方を図面と実寸で確認します。
開業前チェックリスト
契約・発注の前に、面積と図面・機器と建物の条件・見積の範囲・資金・許可と指定・動線の9項目を確かめます。決まっていない項目は、相談のときの確認事項として残します。
契約・発注の前に確かめる9項目を開く
契約・発注の前に確認すること
- 薬局全体・調剤室・施工範囲の面積を別々に確認し、図面を所管に相談した。
- 区画・換気・照度・貯蔵設備・進入防止など、予定業務に必要な条件を確認した。
- 機器の寸法・電源・回路・給排水・空調・搬入と建物条件を照らし合わせた。
- 調剤台・薬棚・空調等をどの見積に含めるか、購入・流用・リース・未定を決めた。
- 施工の数量・仕様・除外費目、追加工事の見積と承認手順を揃えた。
- 物件取得・在庫・運転資金・予備費・税、支払日と入金日を別途確認した。
- 貸主承諾、薬局開設許可、保険指定、建築・消防等の条件と担当・期限を整理した。
- 待合・相談・作業の動線、会話と視線、清掃・保守を確認した。
- 未定項目を残したままでも、同じ条件の提案・見積相談へ渡せる資料にした。
よくある質問(FAQ)
調剤薬局の内装費用は坪いくらが目安ですか?
スケルトンからなら坪45万〜60万円(20坪で900万〜1,200万円)が目安です。設計から設備工事まで含む店舗デザイン会社の公表価格(坪30万〜60万円)の真ん中から上で、公表価格の全体は坪20万〜80万円と幅があるため、含む工事と税をそろえて見積書で確かめます。設計を施工と別の会社に頼むなら、この工事費に設計料を足します。
内装費のほかに何の費用がかかりますか?
設計料(別の会社に頼むなら工事費の10〜20%)、予備費(内装工事と設計の10〜15%)、調剤機器(分包機・監査・レセコンなど。新品で600万〜1,000万円が目安)と搬入・設定、物件取得、医薬品の初期在庫、運転資金、税、許可申請の手数料(自治体の例で29,000〜35,700円)などです。工事に含む調剤台・空調は重ねて足しません。
設計料と予備費はどれくらい見ておけばいいですか?
設計を施工と別の会社に頼むなら工事費の10〜20%(MIRIX・北島建築設計事務所の目安)、予備費は内装工事と設計を足した額の10〜15%(店舗内装のKIHAKU・飲食店の開業のRAWMANの目安)です。20坪のスケルトンなら、内装工事900万〜1,200万円に設計90万〜240万円と予備費99万〜216万円を足して約1,089万〜1,656万円です(消費税を足す前・調剤機器は別)。
分包機やレセコンの費用はどれくらいですか?
分包機の定価は、錠剤だけの小型46万円、錠剤・散薬に対応する機種100万円、印字機能付き230万円(日進医療器)。レセコンはソフトだけで830,000円(税抜)という公表価格があります。一式では600万〜1,000万円を目安にし、機種・台数・保守をそろえた見積もりで確かめます。
同じ広さで見積が倍ほど違うのはなぜですか?
多いのは範囲の違いです。調剤室の造作、電気・給排水、カウンター、設計料が片方だけ別途になっていないか、夜間工事やビル側が指定する業者の工事がないかを確かめ、坪単価に直して金額の地図と比べます。
ドラッグストアの内装費用は調剤薬局と違いますか?
違います。調剤をしない約20坪の店の公的機関(J-Net21)の例は、内外装工事費が約200万〜600万円、什器・備品が約200万〜400万円で、真ん中から上なら内外装400万〜600万円・什器300万〜400万円で、合わせて700万〜1,000万円。調剤を併設するなら薬局部分と物販部分を分けて見積もります。
調剤薬局に必要な広さの基準はありますか?
薬局等構造設備規則で、薬局全体はおおむね19.8㎡以上、調剤室は6.6㎡以上です。東京都などは壁の内側(内法)で測り、2人で調剤するなら調剤室9.9㎡以上を望ましいとしています。
調剤室の面積はどう測りますか?
確かめた東京都・大阪市・千葉市などは、壁の内側の寸法(内法)で測ります。東京都・大田区・葛飾区は、間口と奥行きがそれぞれ約1.3m以上ある部分で6.6㎡以上としています。平面図に寸法と面積の計算を書いて、申請の前に保健所などへ相談します。
薬機法ではどんな内装基準がありますか?
薬局等構造設備規則第1条に、外から薬局と分かること、換気、陳列・交付の場所60ルクス以上と調剤台120ルクス以上の明るさ、冷暗貯蔵と鍵のかかる貯蔵設備、調剤室の天井と床、人が入れない措置、閉鎖できる構造などがあります。
薬局の外観や入口に決まりはありますか?
薬局等構造設備規則は、容易に出入りできる構造で、薬局であることが外観から明らかであることを求めています。認定薬局(地域連携薬局)を目指すなら、千葉県・埼玉県の案内は、手すりの設置、入口に段差がないこと、車いすでも来局できる構造を挙げています。
「120万ルクス」はどれくらいの明るさですか?
明るさに時間を掛けた量(総照度120万lux・hr)で、医薬品の光安定性試験の国のガイドライン(1997年)の条件です。120ルクスなら10,000時間(約417日)、1,000ルクスなら1,200時間(50日)。調剤台の基準の120ルクスとは別です。
無菌調剤室は必要ですか?いくらかかりますか?
在宅訪問だけで一律に必要になるわけではなく、対象薬剤と業務から、自局で整備するか他の薬局の無菌調剤室を共同利用するかを比べます。部屋の工事や安全キャビネットは公表価格が見当たらないため、仕様を決めて見積もります。
服薬指導が待合に聞こえるのを防ぐには?
カウンターの距離と向き、仕切り、壁・扉、吸音を組み合わせます。仕切り板やBGMだけに頼らず、東京都の審査基準の4つの点(相談スペース・待合との距離・目線と動線・聞き取られない配慮)で配置を確かめます。
開業までどれくらいかかりますか?
物件・工事・機器の納期・検査・申請の締切で変わります。許可の例では、京都市は実地調査から許可証まで通常15日(開庁日)、千葉市の標準処理期間は20日で、広島市は営業開始の1か月前までの相談を求めています。
開業に必要な許可は何ですか?
薬局開設許可(都道府県などの薬務担当窓口)と、保険調剤を行うなら保険薬局の指定(地方厚生局)を確認します。手数料は確かめた11自治体で29,000〜35,700円、許可は6年ごとに更新です(薬機法第4条)。
内装費を抑えるコツはありますか?
流用できる区画・機器、造作と既製品、購入・中古・リース、段階施工を同じ仕様で比べます。調剤室の流しや分包機の電源を今の配管・配線の近くに寄せると、床を壊す工事が減ることがあります。
見積もりはどう比較すればよいですか?
施工範囲、寸法・数量、仕様、工事に含む設備、別途調達・除外項目、税区分、申請や設置の担当を揃えて比較します。決まっていない費用は金額を入れずに残し、工事・設備の小計と開業全体の予算を分けます。
なぜ薬局は一般の店舗より費用が読みにくいのですか?
調剤室の工事、造作家具、購入機器、接続・保守等の含め方が見積によって異なるためです。分包機等の仕様や数量も業務で変わります。各品目の工事・購入・流用・リース・未定を整理すると比較しやすくなります。
門前と面分業で費用は違いますか?
受付元や診療科、集中する時間、処方内容、在庫、相談・待合、同時勤務人数等の条件が費用に影響します。業態名だけで面積・設備・単価は決まりません。在宅対応の有無と無菌製剤処理の要否も別に確認します。
医療系の居抜きとスケルトン、どちらが得ですか?
流用できる区画・設備があれば工事を減らせる可能性があり、既存内装のリフォームを坪20万〜50万円とする内装会社の公表価格もあります(このページは坪35万〜50万円で計算)。状態・所有権・補修・撤去を確かめ、新設案と同じ仕様で比べます。
1日80枚の処方箋を受ける面分業型は何坪必要ですか?
目標の枚数だけでは坪数は決まりません。薬剤師の員数は前年の1日平均の処方箋数を40で割って求め、80枚なら2人です。2人で調剤するなら調剤室9.9㎡以上が望ましいとする自治体もあり、配置を図面で確かめます。
営業しながら薬局を改装できますか?
工事範囲、粉じん・騒音、薬品保管、動線、設備の停止によります。調剤室の区画を変えるなど構造設備の主要部分を変えたときは、30日以内の届出の対象とされています(薬機法第10条)。分割施工と休業施工を比べます。
見積もりや相談は無料ですか?
店舗内装ドットコムへの相談・見積依頼は無料で、会員登録は不要です。一度の入力で、事務局が候補の会社へ1社ずつ対応できるかを確認し、対応できる会社をご紹介します。紹介先と直接相談・見積もりをして、提案を比べて自由に選べます。紹介先の現地調査・見積作成・設計・工事の費用や条件は、依頼の前に紹介先へご確認ください。
関連ガイドと次の一手──対応できる会社の紹介を受けて、同じ条件で相談する
相談では、地域・開局の希望時期・施工面積(図面)・業務・使う機器・予算に含めたい範囲を伝えます。決まっていない項目も、希望や候補を書くほど、対応できる会社が見つかりやすくなります。工事と設備の境界が分かる提案を依頼すると、各見積の違いを比較しやすくなります。
薬局の予算は、施工範囲と仕様、工事に含む設備、別途購入・流用・リース・未定を揃えて確認します。法令の面積・区画・設備条件と、物件取得・在庫・運転資金等も分けて整理してください。掲載写真と図解は希望の共有に使い、写真から価格や許可適合を判断しません。
あわせて読む
編集:店舗内装ドットコム編集部(運営:株式会社BPBコンサルティング)。公開価格・法令・機器仕様と、公開価格から計算した金額を区別して編集しています。写真の案件費用と計算の金額は対応していません。設計の際は所管へ図面で事前相談してください。
読み終えたら、
無料で相談する
